某物件 屋上防水工事

神戸市灘区

1.2013年8月22日
足場解体完了
本日足場解体が完了し、無事全工程が終了致しました。
盆休み前に全ての工事の終了を目指していましたが、天候に恵まれない日々が多く盆休み中も足場がある状態でご不便をお掛けして申し訳ありませんでした。
また工事期間中は、騒音がありご迷惑をお掛けして申し訳ありませんでした。
ご理解とご協力頂きありがとうございました。
2.2013年8月10日

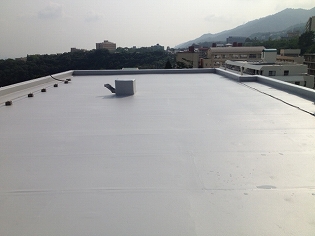

屋上防水施工完了
今日、管理者検査も無事終わりました。
今回の塩ビシート防水は、断熱材入りなので今年の猛暑を少しでも和らげれば幸いです。
防水工事は終了しましたが、まだ足場の解体が残っていますので気持ちを引き締め最後まで無事故、無災害に努めますのでご協力の程宜しくお願い致します。
3.2013年8月01日
塩ビシート敷込み
全体の1/3程度作業が終わりました。
天候の関係で工期が少し遅れています。
今回の工事は8㎝のビスを既存の防水層に打ち込むため、朝の時点で雨が降っていない場合でも作業中に雨が降りそうなら漏水する可能性があるので作業を行わない場合があります。
ご理解ご協力の程宜しくお願い致します。
4.2013年7月26日
断熱材敷込み
断熱材を敷込んでいる状況です。
この上にIHディスクを打ち込んで、シートを被せます。
作業中は騒音が発生しますが、ご理解ご協力の程宜しくお願いします。
5.2013年7月19日
不陸調整
雨水がドレンに流れず溜まっている場所に、ウレタン材を流してドレン側に勾配をつけて水が溜まらずドレンに流れやすくなるように施工しているところです。
