ウォームスヴィル本町大規模修繕工事
神戸市長田区
- 1.2014年11月26日
- 全工事完了
- 9月1日より着工しました、大規模修繕工事も11月22日で全工事を完了し、管理組合理事様による完了検査も終了致しました。修繕工事の出来上がりは外観からもわかりますが、屋上だけは、普段あまりみる機会がないと思います。防水性能をアップし、外見的にも綺麗に仕上がっています。施工後の写真ですが、ご覧下さい。約3か月間、居住者の皆様にはご協力と工事に対してご理解をいただき誠に感謝しております。有難う御座いました。今後も、アフター点検で、1、2、3、5、10年目にお伺いさせていただきます。宜しくお願い致します。
- 2.2014年11月14日
- エレベーターダイノックシート貼り工事
- 外部足場の解体も無事終わりました。資材の仮置き、エントランスからの出入り制限など、居住者様の皆様にはご不便をお掛けし申し訳ございませんでした。昨日、エレベーターのダイノックシート貼り工事、本日、枠周りのシーリング工事を行いました。残工事も来週20日頃まで終了する予定です。もうしばらくご協力お願い致します。
- 3.2014年10月22日
- 西側バルコニー面 塗装、防水工事完了
- 西側バルコニー内の大きな工事が明日でほぼ終了致します。来週以降はお洗濯物を干せるよう今週中に美装、手直し工事を行います。網戸の復旧も可能ですので、宜しくお願い致します。必ず網戸サッシ上部のロックをかけておいて下さい。
現在、東側廊下面の塗装工事中ですが、衣服、カバンなどへ付着しないよう、廊下の中央を歩行して下さい。靴の裏に塗料がついて、玄関ポーチのタイル等が汚れている世帯もあるかと思います。次週より行う在宅での玄関枠塗装時に、汚れてしまった部分のお掃除もさせていただきますので宜しくお願い致します。11月4日頃から足場解体の予定です。塗り替えられ綺麗になった外観を楽しみにしていて下さい。居住者様には日々ご辛抱とご協力していただいており感謝しております。有難う御座います。
- 4.2014年11月04日
- 足場解体工事
- 11/1(土)より足場解体工事を行っております。居住者の皆様にはバルコニー内の片づけ、洗濯物干し規制などいろいろな面でご協力いただき感謝しております。予定より早く工事が終了する予定ですが、皆様のおかげで、作業員も作業効率があがり、工期短縮につながったと思います。足場解体後もエレベーターのダイノックシート貼り工事、外構工事等で11月中ごろまではご協力をお願いすることがありますので、引き続き宜しくお願い致します。
- 5.2014年10月10日
- 外壁塗装工事
- 西面外壁塗装工事を行っております。今週中でバルコニー内の外壁塗装を終了し、来週より床面の防水工事に着手致します。台風が接近しておりますので、網戸の復旧をお願い致します。上階より順に塗装を仕上げていますので、日曜日にはすべての網戸が復旧されていると思います。ただ、部屋内側より網戸の外れ防止ロックをかけていただく必要がありますので、宜しくお願い致します。網戸上部の白い部分を押していただければかかります。今後もまだまだ工事は続きますが、引き続きご協力お願い致します。
- 6.2014年10月04日

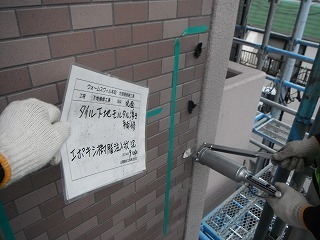

- タイル工事
- ひび割れた外壁タイルの張替を行っています。外壁からの漏水を防ぐため、撤去したタイルの下地についても劣化具合を調査し、適切な補修を施して新しいタイルを張っていきます。特に、南北面の居住者様には騒音でご迷惑をお掛けしておりますが、ご了承ください。
- 7.2014年9月30日
- 下地補修工事
- 外部足場も組み上がり、西側より建物の劣化している箇所を補修しています。劣化状況に応じ、適切な補修方法で確実な工事を致します。北、南側のタイル面に補修作業も同時に行っています。ひび割れたタイルを撤去しますので、北側通路は一時的に通行止めされますが、ご協力下さい。また、大きな音、埃が出ますがご了承下さい。
- 8.2014年9月24日
- シーリング工事
- 西面バルコニー側の足場組立が終了し、シーリング工事に着手しております。掃出し窓の網戸を外していただいたり、バルコニー内の片づけにご協力していただき感謝しております。作業員も仕事がしやすく大変喜んでおります。また、各種工事に関するご案内の中で、特に注意していただきたい内容を朱書きしております。この部分はよく理解していただくよう小さなお子様にもご家庭内の方からわかりやすくご説明願います。洗濯物干し規制が続きますが、ご協力の程 重ねてお願い致します。
- 9.2014年9月17日
- 足場組立工事
- 現在、東面の足場組立工事を行っております。皆様のご協力と天候にも恵まれ、順調に工事が進められています。予定より1週間程早く足場組立工事が終了する予定です。先に組まれた西面(バルコニー側)より随時、下地補修、シーリング工事が始まっていきます。洗濯物干しの規制、網戸外しなど今後も工事へのご理解とご協力をお願い致します。
- 10.2014年8月26日
- 着工準備中です
