ジャヴァグループ本社ビル高層棟大規模修繕工事
神戸市中央区
- 1.2016年1月30日
- 14階機械室土間及び配管塗装工事完了致しました。
- 14階機械室土間及び配管塗装工事終了致しました。写真は14階機械室土間及び配管塗装工事完了状況です。前回完了しました外壁及び吹き抜け部の塗装に加え、土間及び配管も塗装し直した為機械室全体の美観性が向上致しました。
3、13、14階屋上も順次塗装工事を行って参ります。
出勤される方々へは本社への出入り等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 2.2016年1月23日
- 非常階段横鉄扉カッティングシート貼り開始致しました。
- 非常階段横鉄扉カッティングシート貼り開始致しました。写真は10階非常階段横鉄扉カッティングシート貼付け状況です。昨年末の鉄扉塗装工事により消えた文字を、カッティングシート貼付けにより元通りにします。今回は3~12階の非常階段横鉄扉カッティングシート貼付け作業を終えました。来月上旬に3~12階非常用タラップ横の鉄扉カッティングシート貼付け作業を行う予定です。
休日出勤される方々へは本社への出入り等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します
- 3.2016年1月16日
- 14階機械室土間トップコート塗装開始致しております。
- 14階機械室土間トップコート塗装開始致しております。写真は14階機械室土間プライマー塗布状況となっております。プライマーを塗布する事により既存の土間と新たに塗装するトップコートとの接着性を高めます。14階機械室土間塗装後は13階屋上及び14階屋上の土間部の塗装を行って参ります。
竣工予定日が近づいて参りましたが、これからも安全第一で作業を行って参りますので、社員の皆様、来訪者様は何卒ご協力の程宜しくお願い致します。
- 4.2016年1月09日
- 3F屋上床面防水保護塗装工事開始致しております。
- 3F屋上床面防水保護塗装工事開始致しております。写真は3F屋上床面へのプライマー塗布状況となっております。保護塗装を塗布する前にプライマーを塗布する事により、保護塗装の接着性を高め、その後保護塗装を塗布し完了します。来週中に3階屋上の防水保護塗装を終了し、その後は13F屋上、14F機械室、RF屋上階の工事を行って参ります。
これからも引き続き安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 5.2015年12月26日
- 14階機械室鉄部塗装開始致しました。
- 14階機械室鉄部塗装開始致しました。写真は14階機械室鉄部塗装状況です。経年劣化した鉄部の表面を全面塗装し直し、綺麗な塗装面に仕上げます。
※年末年始は12/28~1/5までお休みを頂く予定です。これからも引き続き安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 6.2015年12月19日
- 水道管復旧工事終了致しました。
- 本日トラックヤード庇水道管復旧工事終了致しました。仮設水道パイプの撤去後、天井内部に水道管を通しました。天井の内部に水道管が隠れる為、復旧の際に景観を損ないません。保温工事も行った為、真冬時における水道管内部の水の凍結を防ぎます。
※年末年始は12/28~1/5までお休みを頂く予定です。これからも引き続き安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 7.2015年12月12日
- 13F外壁パラペットタイル防水工事開始致しました。
- 14F外壁パラペットタイル防水工事が完了し、本日より13F外壁パラペットタイル防水工事を開始致しました。
写真は13階塔屋屋上での外壁パラペットタイルにおける防水剤の下塗り塗布作業状況となっております。
その後中塗り、上塗りの塗布を行い、外壁タイルの防水性能及び意匠性を高めて参ります。
3F屋上における外壁パラペットも同工法により防水工事をして参ります。
工事も終盤に差し掛かって参りますが、これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 8.2015年12月06日
- トラックヤード庇工事雨水管取替工事完了致しました。
- 本日トラックヤード庇工事雨水管取替工事完了致しました。写真は埋設配管設置完了後、アスファルト舗装復旧状況となっております。これからも引き続き屋上足場解体等で休日での作業を行いますが、休日出勤される方々へは本社への出入り及び騒音、振動等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します
- 9.2015年11月30日
- 外壁パラペットタイル防水工事開始致しました。
- 本日より外壁パラペットタイル防水工事を開始致しました。写真は14階塔屋屋上での外壁パラペットタイルにおける防水剤の下塗り塗布作業状況となっております。その後中塗り、上塗りを塗布していき、外壁タイルの防水性能及び意匠性を高めていきます。14F塔屋の防水工事後、3F、13F屋上における外壁パラペットも同方法により防水工事をして参ります。
出勤される方々へは本社への出入り等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 10.2015年11月23日
- トラックヤード庇工事天井ボード取付工事完了致しました。
- 昨日トラックヤード庇天井ボード取付工事が完了致しました。今回照明器具をLEDに変更いたしましたのでこれまでよりも明るくなっております。これからも引き続き雨水管取替工事及び屋上足場解体等で休日での作業を行いますが、休日出勤される方々へは本社への出入り及び騒音、振動等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します
- 11.2015年11月16日
- トラックヤード庇天井ボード張り工事開始致しております。
- 先週土曜日よりトラックヤード庇天井ボード張り工事開始致しております。まだ施工途中では有りますが11月中には大半が張り終わる予定となっております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 12.2015年11月07日
- トラックヤード庇天井ボード取付工事開始致しました。
- 本日よりトラックヤード庇天井ボード取付工事開始致しました。写真は高所作業車による天井ボードの下地取付作業状況となっております。天井ボード下地取付完了後、天井ボード張付作業へと移って参ります。これからも引き続き休日での作業となりますので休日出勤される方々へは、本社への出入り及び騒音、振動等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 13.2015年11月03日
- トラックヤード庇側面角波鋼板取付工事開始致しました。
- 本日よりトラックヤード庇側面角波鋼板取付工事開始致しました。写真は角波ガルバリウム鋼板製の壁材取り付け状況となっております。引き続き休日での作業となりますので休日出勤される方々へは、本社への出入り及び騒音、振動等ご迷惑をお掛け致しております。これからも安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 14.2015年10月31日
- EVシャフトアルミパネル面コーティング工事開始致しました
- 本日より正面玄関EVシャフト面コーティング工事開始致しました。3~12階外壁面コーティング工事が完了し、本日よりEVシャフトアルミパネル面のコーティングを行って参ります。このコーティングを行うことによりアルミの劣化を防ぎ、尚且つパネル表面の艶が復元されます。これからも終日窓を開ける事が出来なくなりますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します。
- 15.2015年10月30日
- トラックヤード庇瓦棒屋根取合部補修工事開始致しました。

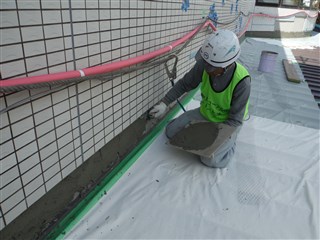

- 本日よりトラックヤード庇瓦棒屋根取合部補修工事開始致しました。 写真は水切り部分のタイル下地モルタル塗り状況となっております。タイル下地施工完了後、乾燥養生期間を経てタイル張復旧工事を行って参ります。引き続き庇本体工事は休日での作業となりますが、騒音、振動を伴わない工事は平日行って参ります。庇の周辺では多少の騒音を伴う場合がございますが、皆様方のご理解、ご協力の程よろしくお願い致します。
- 16.2015年10月26日
- 13階壁面洗浄工事開始致しました。
- 本日よりカーテンウォール面洗浄工事開始致しました。カーテンウォール面が完了しましたので、13階壁面への作業を引き続き行って参ります。引き続きゴンドラでの作業となりますが安全第一で作業を行って参りますので、ご協力の程よろしくお願い致します。
- 17.2015年10月19日
- カーテンウォール面洗浄工事開始致しました。
- 本日よりカーテンウォール面洗浄工事開始致しました。外壁タイル面洗浄が完了しましたので、カーテンウォール面への作業を引き続き行って参ります。廊下、階段部及び事務所部分の窓も洗浄水が飛散する恐れがある為終日窓を開ける事が出来なくなりますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、ご理解、ご協力の程よろしくお願い致します。
- 18.2015年10月10日
- トラックヤード庇瓦棒屋根工事開始致しました。
- 本日よりトラックヤード庇瓦棒屋根工事開始致しました。 写真はガルバリウム鋼板製の屋根材の取り付け状況となっております。引き続き休日での作業となりますので完成まで日数が掛かりますが、安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 19.2015年10月05日
- トラックヤード庇下地取り付け工事完了致しました。
- 本日トラックヤード庇下地取り付け工事完了致しました。今週末より屋根工事に着手して参ります。引き続き休日での作業となりますので完成まで日数が掛かりますが、安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 20.2015年9月27日
- 13~14階外壁面タイル張り工事開始致しました
- 本日より13~14階外壁面タイル張り工事開始致しました。タイル張り工事が完了後シーリング工事を行って参ります。今後もゴンドラでの作業が続いて参りますが、安全第一で工事を進めて参りますのでご協力の程よろしくお願い致します。
- 21.2015年9月23日
- トラックヤード庇屋根下地取り付け工事完了致しました。
- 本日トラックヤード庇下地取り付け工事完了致しました。今週末より庇鉄骨下地工事に着手して参ります。引き続き休日での作業となりますので休日出勤される方にはご迷惑をお掛け致しますが、安全第一で作業を行って参りますのでご理解、ご協力の程よろしくお願い致します。
- 22.2015年9月19日
- トラックヤード庇改修工事開始致しました。
- 本日よりトラックヤード庇改修工事開始致しました。まずは既設庇の解体作業から着手致します。基本的に休日作業となりますので完成まで日数が掛かりますが、安全第一で作業を行って参りますので、ご理解、ご協力の程よろしくお願い致します。
- 23.2015年9月05日
- 13~14階外壁面タイル斫り撤去工事開始致しました
- 本日より13~14階外壁面タイル斫り撤去工事開始致しました。タイル撤去作業では騒音、振動及び粉塵等が多少発生致しますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、ご理解、ご協力の程よろしくお願い致します。
- 24.2015年8月27日
- 13~14階外壁面タイル調査開始致しました。
- 本日より13~14階外壁面タイル調査開始致しました。調査終了後タイル撤去作業を開始致します。パラペットに引き続き騒音、振動及び粉塵等が多少発生致しますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、ご理解、ご協力の程よろしくお願い致します。
- 25.2015年8月23日
- 14階パラペットタイル撤去作業開始致しました。
- 本日より14階パラペット天端タイル撤去作業開始致しました。タイル撤去作業では騒音、振動及び粉塵等が多少発生致しますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、ご理解、ご協力の程よろしくお願い致します。
- 26.2015年8月22日
- 外壁面タイル洗浄工事開始致しました。
- 外壁面タイル洗浄工事開始致しました。南館の養生が完了し、外壁面にコーティングを塗布するにあたりタイル面洗浄を行って参ります。引き続き終日南面の窓を開ける事が出来なくなりますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します。
- 27.2015年8月08日
- 13~14階部分の外壁改修工事開始致しました。
- 本日より13~14階部分の外壁改修工事開始致しました。12階までの工事と同様に工事を進めて参ります。写真は仮設材等の材料搬入状況となっております。これからも他の区画でのタイル斫り撤去作業を行って参りますので騒音、振動及び粉塵等が多少発生するとは思いますが、できる限り発生しない様努力致しますので、これからも皆様方のご理解、ご協力の程よろしくお願いいたします。
- 28.2015年8月06日
- 外壁面コーティング工事開始致しました
- 外壁面コーティング工事開始致しました。南館のシーリング工事が完了し、外壁面にコーティングを塗布するにあたりタイル面洗浄を行って参ります。写真はタイル面洗浄養生部分から水が入らないかを確認する為の養生部散水試験施工を行っている状況です。これからは終日南面の窓を開ける事が出来なくなりますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します。
- 29.2015年7月24日
- 本日よりトラックヤード前にカラーコーン養生を行っております。
- 本日より南館ゴンドラ作業での撤去材等落下物による第三者災害防止の為、トラックヤード前にカラーコーンを設置し立入禁止措置を行っております。通行しにくい状態になっておりますが安全第一で作業を行いたいと思いますので、皆様方にはご迷惑をお掛け致しますがご理解、ご協力の程よろしくお願い致します。
- 30.2015年7月11日
- シーリング打替え工事開始致しました。
- 本日よりシーリング打替え工事開始致しました。南館のタイル張工事が完了し、シーリング打替え工事を開始致します。北館では引き続きタイル補修工事を行っており、これからは各面共作業を行っている状態になり窓を開ける事が出来なくなりますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します
- 31.2015年7月02日
- 全国安全週間が始まりました。
- 昨日より全国安全週間が始まりました。この安全週間の期間中は労働災害防止活動を推進し、安全に対する意識と職場の安全活動の向上を目指していきます。これから完工までの期間今まで以上に安全意識を高めていく事で、全工期無災害を目指しで参ります。工事施工箇所にはカラーコーンでの立入禁止区域や注意喚起看板等の設置がありますが、これからも皆様方のご理解、ご協力の程よろしくお願いいたします。
- 32.2015年6月30日
- 本日よりタイル張工事開始致しました。
- 本日よりタイル張作業開始致しました。既設タイル下地補修作業が完了した区画から、タイル撤去箇所の復旧作業を開始して参ります。タイル張作業が完了し乾燥養生期間終了後、シーリング打ち替え作業に着手致します。タイル張作業ではタイルを張るときに少量ではありますがコツコツと音が出る事も御座います。これからは平日での作業が増えて参りますが皆様方のご理解、ご協力の程よろしくお願いいたします。
- 33.2015年6月19日
- 本日よりタイル下地補修工事開始致しました。
- 本日よりタイル下地補修作業開始致しました。既設タイル斫り撤去作業が完了した区画から、下地補修作業を開始して参ります。下地補修作業が完了し乾燥養生期間終了後、新設タイル張復旧作業に着手致します。これからも他の区画でのタイル斫り撤去作業を行って参りますので騒音、振動及び粉塵等が多少発生するとは思いますが、できる限り発生しない様努力致しますので、これからも皆様方のご理解、ご協力の程よろしくお願いいたします。
- 34.2015年6月06日
- アルミサッシ気密ゴム取替工事開始致しました。
- 本日よりアルミサッシ気密ゴム取替工事開始致しました。部屋内からの作業になりますので、外部への部品落下等が無いよう注意して作業を行って参ります。基本的に会社定休日での作業となりますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します
- 35.2015年6月01日
- 外壁面タイル撤去作業開始致しました。
- 本日より外壁面タイル撤去作業開始致しました。タイル撤去作業では騒音、振動及び粉塵等が多少発生致しますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します。
- 36.2015年5月30日
- 仮設ゴンドラを設置致しました。
- 本日仮設ゴンドラを設置致しました。明日より仮設ゴンドラでのタイル補修作業を行って参ります。タイル撤去作業では騒音、振動及び粉塵等が多少発生致しますが、皆様方に迷惑をお掛けしない様工事を進めて参りますので、理解、ご協力の程よろしくお願い致します。
- 37.2015年5月23日
- 本日より外壁面タイル調査作業開始致しました。
- 本日より外壁面タイル調査作業を開始致しました。外壁面は作業用ゴンドラで工事を進めて参ります。騒音、振動及び粉塵の伴う作業は基本的に定休日での作業で行って参ります。これから年末にかけての長期間にわたる工事となりますが、皆様方のご理解とご協力の程よろしくお願いいたします。
- 38.2015年5月17日
- 本日よりタイル斫り撤去工事開始致しました。
- 本日よりタイル斫り撤去工事開始致しました。斫り撤去作業に伴い騒音、振動及び粉塵等が多少発生しておりますが、皆様方に迷惑をお掛けしない様工事を行って参りますので、理解、ご協力の程よろしくお願い致します。
- 39.2015年5月11日
- 本日より着工致しました。
- 本日よりタイル浮き調査開始致しました。今週末の5月16日から本格的にタイル斫り撤去工事を開始致します。タイル斫り撤去作業に伴い騒音、振動及び粉塵等が多少発生するとは思いますが、できる限り発生しない様努力致しますので、皆様方のご理解、ご協力の程よろしくお願いいたします。
- 40.2015年4月06日
- 5月7日より着工致します。
- ただいま着工準備中です。5月7日より着工致します。
