施工実績

  • タイプ別にみる
  • ビル・学校・施設

セミス香櫨園大規模修繕工事

西宮市

1.2015年12月05日
外部足場解体開始
いつも当大規模修繕工事にご理解とご協力頂き誠に有難うございます。10月初旬より開始致しました当大規模修繕工事も最終作業となりました。東面より足場の解体を始め南面→西面と解体作業を進めて行く予定です。作業にあたり南面・西面に搬出車両を駐車し材料を積んで参ります。マンションの出入り、お近くをご通行の際は安全誘導員の指示に従って頂きます様よろしくお願い致します。来週末の竣工を目指して作業を行います。引き続きのご協力よろしくお願い致します。
2.2015年11月30日
駐車場ライン引き
いつも当大規模修繕工事にご理解とご協力頂き誠に有難うございます。先日の工事報告会にて追加で頂きました工事の駐車場のラインを実施致しました。急遽日程を決め実施させて頂きました、住人皆様にはご協力頂き誠に有難うございました。いよいよ残りの工事もあと僅かとなって参りました。竣工まで無事故無災害で工事を行って参りますので、引き続きのご協力をお願い致します。
3.2015年11月20日
バルコニー床長尺シート貼り工事
いつも当大規模修繕工事にご理解とご協力頂き誠に有難うございます。各面の工事も進み工事も終盤となりました。11月中に行う予定の大きな工事としまして、各所バルコニー床の長尺シート貼りと北面足場解体がございます。写真はバルコニー床に貼る長尺シートを裁断している状況です。この長尺シート貼り工事が完了致しましたら、長期に渡りご不便をお掛けしておりましたバルコニーをお使いして頂ける様になります。引き続き工事完了まで無事故無災害で作業を進めて参りますので、ご協力の程よろしくお願い致します。
4.2015年11月12日
防水工事が始まります。
いつも当大規模修繕工事にご理解とご協力頂き誠に有難うございまず。北面を残し外壁・天井と塗装工事も順調に施工が進みました。引き続きの工事としましてバルコニー内の側溝幅木と各所庇天端等の塗膜防水工事を開始致します。防水工事に伴い、塗装工事とは違った材料臭が致します。ご迷惑をお掛け致しますが窓等はしっかりと閉めて頂きます様お願い致します。この防水工事が終わりましたら、バルコニー床長尺シート貼りの工事を行って参ります。
5.2015年11月04日
南面外壁・天井塗装工事
いつも当大規模修繕工事にご理解とご協力頂き誠に有難うございます。現在、今回の大規模修繕のメインの一つでもあります外壁・天井塗装工事を南面・東面と進めております。工事開始前に皆様にお決め頂きました色彩にて施工しております。塗装が完了しております範囲は、明るくリフレッシュされた印象を受けて頂けると思います。塗装工事は西面、北面(共用廊下・階段)と順次進めて参ります。特に共用廊下・階段部施工時は通行時にご不便をお掛けするかと思いますが、引き続きの協力をよろしくお願い致します。
6.2015年10月28日

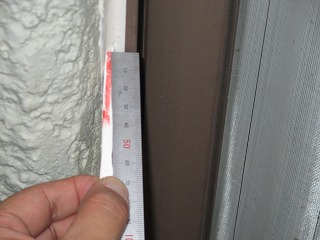

シーリングひも状引張り試験
いつも当大規模修繕工事にご理解ご協力頂き誠に有難うございます。工事が始まり間もない時期に行いました、シーリング工事の性能確認試験を行いました。無作為に選んだ箇所にて試験を行い、全て基準値を満たし合格となりました。この様な試験は工事を進めて行く中で必要に応じて各種工事行い、正しく施工されているのか、正しく性能が発揮されているのか等を確認して参ります。今回のシーリングひも状引張り試験もその一つとなります。
7.2015年10月22日
外壁・天井・床 塗装工事前高圧洗浄工事
いつも当大規模修繕工事にご理解ご協力頂き誠に有難うございます。来週から開始予定をしております『外壁塗装工事』に先立ち建物に付着しております汚れを高圧洗浄にて洗い流す作業を行いました。この作業を行う事により塗料の付着向上、仕上がり出来の向上につながります。塗装工事が始まりますと養生の為、バルコニーへの出入りが出来なくなりご迷惑をお掛け致しますが、引き続きのご協力をよろしくお願い致します。
8.2015年10月15日
下地調査マーキング確認検査
いつも当大規模修繕工事にご協力頂き誠に有難うございます。外部足場の組立て工事も完了し、当マンションの劣化、不良箇所を調査する作業を実施致しました。地上からは調査出来なかった部位も足場からの近い距離で調査する事により細かく見る事が出来ました。現在各所に補修内容によって色分けマーキングをしております。写真はその内容が正しく実施されているかの確認検査を行ったものです。以後、各種下地補修を実施して参ります。
9.2015年10月09日
外部足場組立状況
いつも当大規模修繕工事にご協力頂き誠にありがとうございます。写真は現在作業しております外部足場の組立て状況です。作業にあたりまして駐車場及び周辺道路に工事車両・資材を仮置きしております。ご通行の際は誘導員の指示に従って頂きます様よろしくお願い致します。足場が組み終わりましたら、建物の下地調査を実施して参ります。
10.2015年10月01日
工事開始前ご挨拶
先日は工事説明会に住人皆様ご出席頂き、誠に有難うございました。お忙しい中、外壁色・床長尺シート色・塗膜防水仕上色の色決めまでお付き合い頂き重ねてお礼申し上げます。10月5日(月)の本工事開始にあたり先ずは外部足場の組立て作業を行います。南面の道路には資材搬入車両及び資材の仮置き等を行いますのでご注意下さい。又、住人様におかれましては各お部屋のバルコニーを順次お片付け頂きます様よろしくお願い致します。約2か月半の工期となりますが、安全第一に作業を進めて参ります。ご協力とご理解の程、よろしくお願い致します。
