施工実績

  • タイプ別にみる
  • ビル・学校・施設

神戸地家裁龍野支部庁舎耐震改修等工事

たつの市

1.2016年2月16日

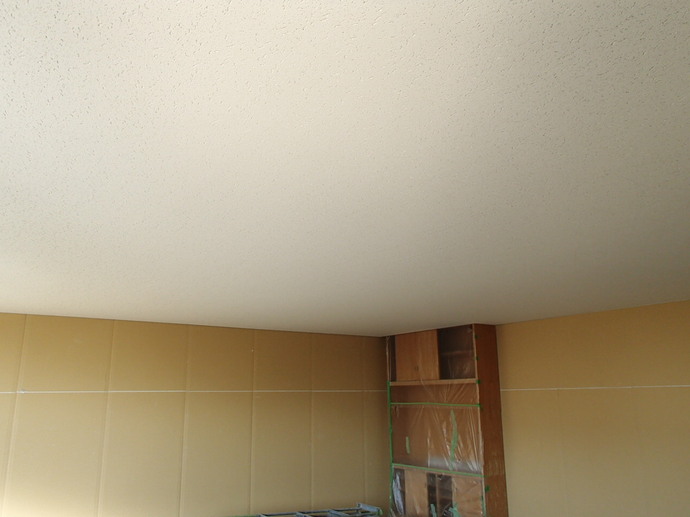

軽鉄・ボード工事施工中
立春も過ぎ、暦の上では春なんですが寒い日がまだまだ続いています。

久々の更新となりましたが、現在は耐震壁工事後の軽鉄・ボード工事に入っております。写真は2階部分の天井の写真です。壁には石膏ボードを貼り、天井はロックウール吸音板を貼っております。この後、電気工事で器具を取り付け、壁がクロス・床はカーペットを敷くようになります。改修されてきれいになっていくのはとても現場監督冥利につきます。

工事は3月末までの工事期間となります。あと1か月半ですが、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、ご理解・ご協力をよろしくお願い致します。
2.2016年1月19日

2階耐震壁施工完了
とうとう雪が降り現場も白銀の世界になりました。

年末から年明けにかけて、鉄筋・型枠・コンクリート工事を行い、2階の耐震壁が完成致しました。この壁も15cmと30cmの壁で耐震を担っています。これから内装工事に入りますので、ご迷惑をおかけ致します。

今年最初更新となりますが、工事は3月末までの工事期間となりますので、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、今年もご理解・ご協力をよろしくお願い致します。
3.2015年12月21日

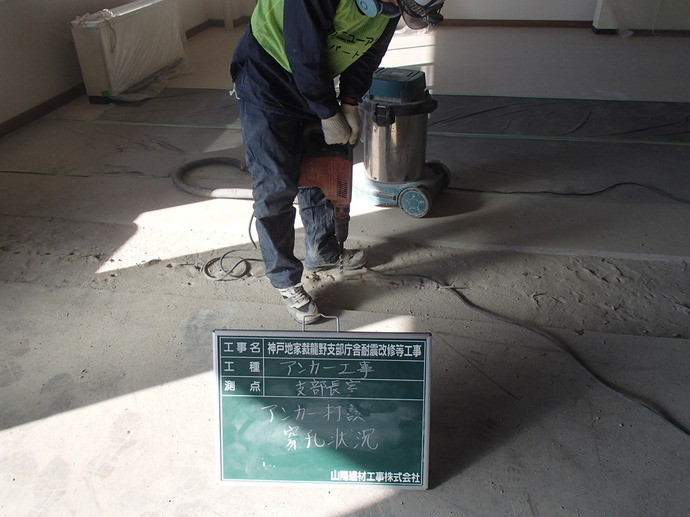

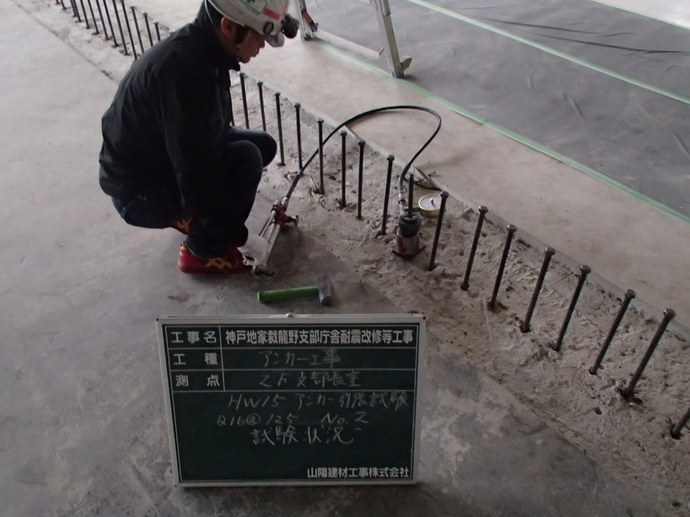

アンカー引張試験
今年もあと10日余りとなりました。

今週から既設柱・梁にアンカーを打設する工事を開始致しました。既設柱・梁に異形鉄筋を樹脂で接着し、新設躯体と一体化を図ります。そのためにも、打設したアンカーがすぐに抜けるようではいけませんので、引張試験を行います。写真は引張試験を行っている状況です。特殊な機械であらかじめ計算された規定値まで引張っていきます。アンカー工事後は配筋・型枠工事と続きます。12月23日からは平日も作業致します。近隣の皆様にご迷惑をおかけ致します。

今年の更新は本日で最後となります。本年は工事にご協力いただき誠にありがとうございました。来年3月末までの工事期間となりますが、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、来年もご理解・ご協力をよろしくお願い致します。

4.2015年12月12日
アンカー打設工事施工中
暖かい日と寒い日が交互にきて、体調を崩しやすい季節ですね。

今週から本格的に耐震工事(耐震壁)が始まりました。まず既設柱・梁にアンカーを打設する工事を開始致しました。既設壁解体工事同様に騒音工事を伴います。アンカー工事後は配筋・型枠工事と続きます。12月23日からは平日も作業致します。近隣の皆様にご迷惑をおかけ致します。

3月末までの工事期間となりますが、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、ご理解・ご協力をお願い致します。
5.2015年12月01日

既設壁撤去完了
とうとう現場事務所にも石油ファンヒターを設置しました。

耐震工事向けて、既存壁の撤去を行いました。既設の壁がコンクリートブロックでしたので、思いのほか順調に撤去できました。あと一部土間の撤去を行ってから、アンカー工事へと進みます。まだ騒音を伴う工事が続きます。12月末までの週末は近隣の皆様にご迷惑をおかけ致します。

3月末までの工事期間となりますが、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、ご理解・ご協力をお願い致します。
6.2015年11月24日

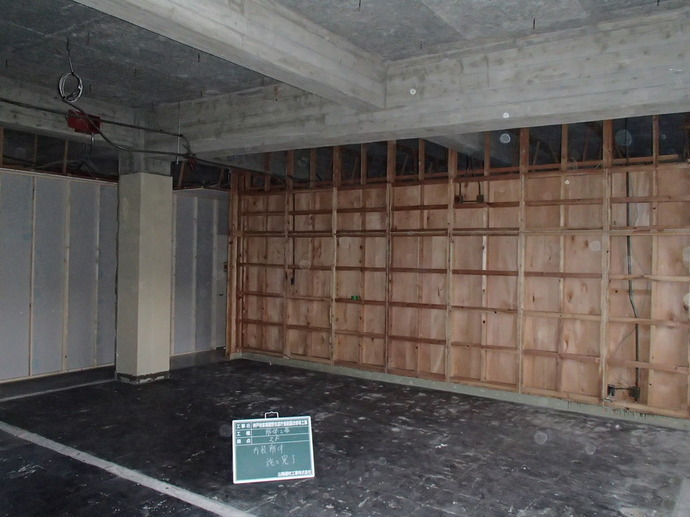

内装解体完了
天気予報で雪の便りを聞く時期になりました。

耐震工事に向けて、天井材・壁材・床材等の撤去を行いました。今では住宅以外ではほとんど使われない木下地で施工されておりました。この現況のまま再利用して施工致します。

今後は、既存壁の撤去、耐震壁に伴うアンカー打設を行います。これからの工事が本工事の中で一番騒音を伴う工事となります。12月中の週末は近隣の皆様にご迷惑をおかけ致します。

3月末までの工事期間となりますが、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、ご理解・ご協力をお願い致します。
7.2015年11月13日

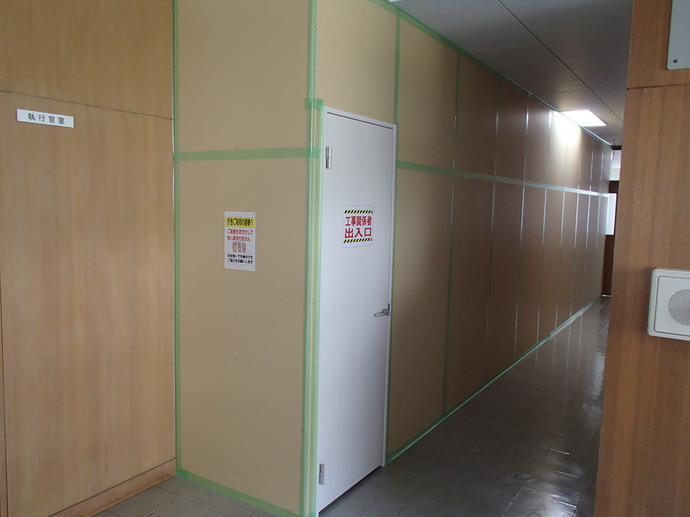

仮設間仕切完了
朝晩がだいぶ冷え込んでまいりました。

神戸地家裁龍野支部において、耐震改修工事を施工することとなりました。
まず準備段階として、施工する箇所を仮設の間仕切で囲う工事が完了致しました。
今後は、天井材・壁材・床材等の撤去を行い、既設の壁(コンクリートブロック壁)を取り壊しまして、耐震壁を施す工事を行います。

3月末までの工事期間となりますが、安全と品質を第一に施工してまいります。
裁判所の業務をしながらの作業となり、職員や来庁者の方々にはご迷惑をおかけ致しますが、ご理解・ご協力をお願い致します。
