大阪タイガービル屋上防水改修及び屋外階段内部屋上鉄部塗装工事
大阪市中央区
- 1.2018年8月18日
- 工事完了
- 8月18日をもちまして屋上防水改修及び鉄部塗装工事は完工致しました。
工事期間中は、屋上を含め外部階段での作業という事ともあり作業員の往来や塗装の臭気・資材搬入時にエレベータを利用するなど大変ご不便おかけいたしましたが皆様のご理解・ご協力を賜り、無事に工事の竣工を迎えることができました。心より感謝申し上げます。
ありがとうございました。
- 2.2018年7月17日
- 脱気筒取付作業
- 皆様、暑さの中お勤めご苦労様です。現在屋上では、脱気筒の取付が完了致しました。脱気筒とは、屋上の防水層と下地の間に発生した水蒸気を排気するための筒のことです。 屋上の下地コンクリートには、雨や屋内の湿気で発生した水分が含まれており、太陽の熱などによってその水分が蒸発し防水層との間に水蒸気が発生すると防水層が膨らみます。なので脱気筒は、その現象を防止するアイテムなので屋上防水には、欠かせない作業となっております。
皆様方には、塗料の臭いが発生するなど大変ご迷惑お掛けしておりますが本工事も終盤に差し掛かろうとしていますのでもう暫くの間ご理解・ご協力の程宜しくお願い致します。
- 3.2018年7月09日
- 屋上防水工事が始まります
- 本日より近畿地方でも梅雨明けが発表されました。今後は、気温が35度を超えるなど猛暑日が続くと予想されております。私たちの現場でも水分補給をこまめに行ったり休息を取るなどして熱中症対策を行い無理のない作業環境に努めております。皆様方も少量の塩分を取るなどして熱中症には、十分お気を付け下さい。さて、先日の大雨で作業も中止となっておりましたがいよいよ本格的に屋上防水工事が始まります。本日は、本工事に伴い防水塗装前高圧水洗浄を行いました。防水塗料を塗布する前に予め、汚れや雑草を取り除く事でより綺麗な仕上がりにできるとても重要な作業です。洗浄中は、機械音が発生するなど皆様方には、工事期間中何かとご不便お掛けすることもございますが何卒ご理解・ご協力の程宜しくお願い申し上げます。
- 4.2018年7月02日

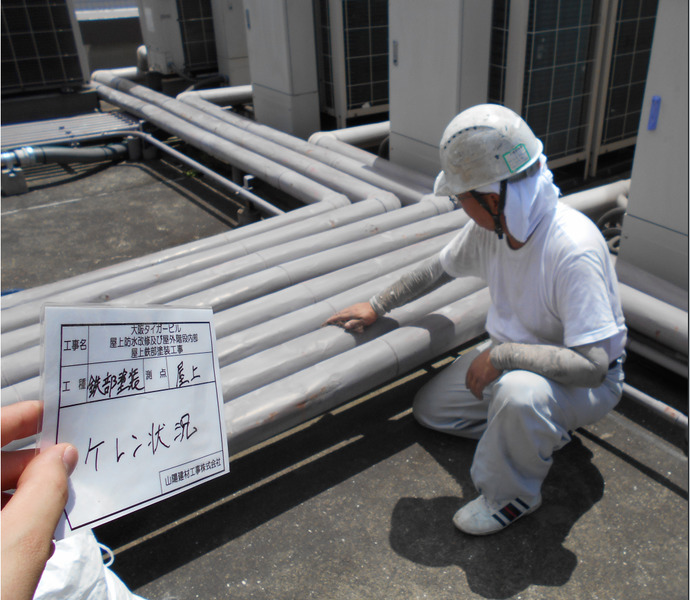

- 本日より着工致しました。
- 本日7月2日より工事を開始いたします。
本工事の工期は、7月25日を予定していますが梅雨時期ということもあり多少の工程のズレが生じる可能性があります。当ビルをご利用の皆様には、工事期間中エレベーター使用時や屋外階段で作業員と往来するなど大変ご迷惑をおかけすることもあるかと思いますが、私たち作業員一同 挨拶・清掃を徹底し綺麗な作業環境作りをモットーに一生懸命工事をさせて頂こうと思いますので約1か月間の間ご理解とご協力の程宜しくお願い申し上げます。
