集合住宅T.R大規模修繕工事
神戸市灘区
- 1.2020年6月26日
- 工事完了いたしました。
- 3月より始まりました大規模修繕工事が完了いたしました。期間中は洗濯物の規制や騒音と振動など大変ご不便ご迷惑をおかけいたしましたが皆様のご協力のおかげで今日に至りました。無事故で終えられるよう残り数日ですがよろしくお願いします。
- 2.2020年6月12日
- 足場解体中。
- 現在、南面の足場を解体しています。北面と西面は解体が終わり外壁の塗装色が確認いただけます。来週の予定といたしましては1階廻りの残工事を行います。皆様のご協力があり若干工程より早く進んでおります。今しばらくご協力の程よろしくお願いいたします。
- 3.2020年6月01日

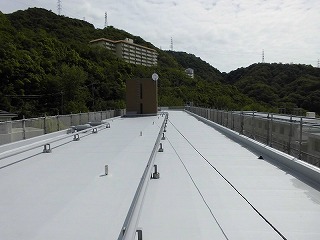

- 屋上防水工事完了しました。
- 本日、屋上防水工事が終わりました。最上階の皆様には騒音と振動でご迷惑をおかけいたしました。残りの大きな工事は階段の長尺シート貼りとなり、今日から始まりました。来週半ばには足場の解体を行う予定です。今しばらくご協力の程よろしくお願いいたします。
- 4.2020年5月19日
- 階段室の防水工事中。
- 先日、バルコニー面の美装が終わりバルコニー側の工事は全て完了致しました。現在は屋上防水工事と階段室の巾木と側溝の防水工事を行っています。通行の際は足元にお気を付けください。又最上階では騒音と振動があります。ご迷惑をお掛けいたしますがご協力の程よろしくお願いいたします。
- 5.2020年5月08日
- バルコニー長尺シート貼り
- 本日、1工区バルコニーの床シートを貼り終わり来週は2工区にすすみます。バルコニー内の工事はサッシガラス美装で完了いたします。現在、外壁塗装工事は北面に移り階段室の塗装も併せて行っています。階段通行時は壁に触れないよう又足元の確認をお願いいたします。ご協力の程よろしくお願いいたします。
- 6.2020年4月25日

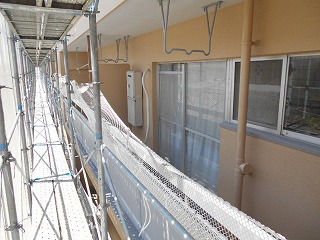

- 南面の外壁塗装が完了します。
- 南面で行っていた外壁塗装工事がほぼ終わりました。現在はバルコニー内の面台と巾木のウレタン塗膜防水を行っており来週で完了の予定です。ゴールデンウイーク明けにはバルコニー床の長尺シート張りを行います。
- 7.2020年4月17日
- 外壁塗装工事中。
- コロナウイルスによる緊急事態宣言が出され、当現場でも毎朝の検温、手洗いうがいの励行等の対応を行いながら工事を進めております。現在南バルコニーを2工区に分けての外壁塗装工事を行っています。洗濯物を干せない日がありご不便ご迷惑をお掛けしております。来週いっぱいで南面の外壁塗装工事は終わる予定です。引き続きご協力の程よろしくお願いいたします。
- 8.2020年4月08日
- バルコニー手摺のボード取替え完了。
- 躯体補修工事、雨水竪管更新工事、某度取換え工事と騒音や振動が発生する工事がほぼ終わりました。ご迷惑をおかけいたしました。来週より南バルコニー側の外壁塗装工事に入ります。2工区に分け1工区につき1週間の予定です。塗装前に窓等の養生の為ビニールで窓をふさぎますので開閉ができなくなります。引き続きご不便ご迷惑をおかけいたしますがご協力の程よろしくお願いいたします。
- 9.2020年3月23日
- 調査・マーキングです。
- 外壁の調査を行い痛んでいる個所をマーキングし補修工事を行っていきます。現在バルコニーでは雨水竪管取替えの為、ドレンの斫り工事を行っています。皆様には騒音と振動でご迷惑をおかけしております。あと10日間ほどで騒音と振動が出る工事は終わる予定ですのでご協力の程よろしくお願いいたします。
- 10.2020年3月13日
- 足場組立中。
- 南面、西面の足場は完了し現在北面、東面の足場組立中です。来週の半ばには完了予定です。3月18日(水)よりバルコニー手摺のボード取替え工事、雨水竪管の取換え工事等バルコニー内の工事が始まります。バルコニーの使用制限がありますので洗濯物情報、案内チラシのご確認をお願い致します。
- 11.2020年3月06日
- 足場組立が始まりました。
- 昨日より足場の組み立てが始まりました。南面より東面、北面と進めてまいります。駐車場前に資材搬入のトラックが停まり皆様には通行時又お車の出し入れの際ご不便をおかけしておりますが、ご理解ご協力の程よろしくお願いいたします。6月末までの工期ですが無事故無災害で進めてまいりたいと思っております。
- 12.2020年2月25日
- 3月2日(月)より工事開始の予定です。
