ページトップへ

施工実績|実績|山陽建材工事株式会社

施工実績

  • タイプ別にみる
  • ビル・学校・施設

ベルマンション広田 大規模修繕工事

西宮市

1.2021年7月06日

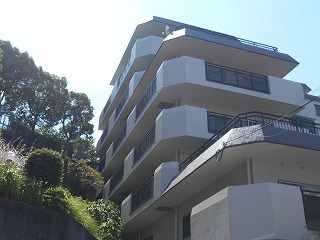

大規模修繕工事が完了いたしました。
約4ヶ月にわたり進めてまいりました大規模修繕工事が7月2日ですべての工事が終わりました。期間中、皆様にはご不便ご迷惑をおかけいたしましたが、ご理解ご協力いただき無事故で終えることができました。ありがとうございました。
2.2021年6月24日
足場解体完了。
足場の解体が終わり、住人様より明るくなりましたとの声を聴かせていただいています。現在は足場があってできなかった屋上や専用庭の防水工事を行っています。残る工事もあとわずかとなりましたが、引き続きご協力の程よろしくお願いいたします。
3.2021年6月11日
ルーフバルコニーの防水工事が完了いたしました。
工事期間中は洗濯物が干せないなどご不便をおかけいたしましたが、すべてのバルコニー工事が完了いたしました。残る工事は屋上の防水工事と足場解体後の工事となります。最後まで無事故無災害ですすめてまいりますので今しばらくご協力の程よろしくお願いいたします。
4.2021年5月25日

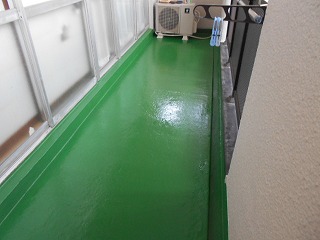

バルコニー床塗装が完了します。
梅雨入りが早まり雨天の日が多く、屋上防水工事やバルコニー床塗装工事に工期の遅れが出てきています。今後の予定といたしましてルーフバルコニーの防水工事がありますが晴の日が続くことを願うばかりです。一部のバルコニーで洗濯物の制限がありますので今後も洗濯物情報をご確認よろしくお願いいたします。
5.2021年5月13日
バルコニー床塗装工事が始まりました。
本日よりバルコニー床の塗装工事が始まりました。対象のお部屋は三日間洗濯物の規制があります。また塗料臭がありますので窓は必ず閉めてください。屋上の防水工事も行っておりますが最近天候が良くない為若干の遅れがあります。引き続きご協力の程よろしくお願いいたします。



6.2021年4月20日
玄関扉取り換え完了。
先週の一週間でカバー工法による扉の取換えをおこないました。住人様より「防犯上よくなった。」「きれいになりました。」との声をいただきました。外壁の防水塗装工事も残り一工区とになり今後は屋上防水工事、バルコニー防水工事へと進んでまいります。
7.2021年4月09日
外壁の防水塗装工事中。
現在、バルコニー内及び外壁の防水塗装をおこなっております。使用している材料は高弾性の塗材で、建物の高寿命化に最適な性能を有しています。尚、お住いの皆様には6日間バルコニーに出られずご不便をおかけしております。日曜日には解放できるよう進めていますのでご協力の程よろしくお願いいたします。
8.2021年3月27日
下地補修工事中。
下地補修工事中は斫り音やドリルの振動等ご迷惑をおかけしおります。1工区の補修が終わり来週より外壁塗装工事が始まります。窓をビニールでふさぎますので期間内は洗濯物が干せません。洗濯物情報をご確認ください。ご不便をおかけいたしますがご協力の程よろしくお願いいたします。
9.2021年3月18日
シーリング工事が始まりました。
足場の組み立てが完了し、本日より東面のシーリング打替えが始まりました。今後バルコニー内に入る作業が続きます。皆様方にはバルコニー内の片付け、網戸の取り外しをお願いしておりますが引き続きご協力の程よろしくお願いいたします。





10.2021年3月03日
大規模修繕工事が始まりました。
3月1日より足場の組み立てが始まりました。西面よりスタートし南面東面へと進んでまいります。騒音や振動でご迷惑をおかけいたしますがご協力の程よろしくお願いいたします。
