- 1.2023年12月26日
- 大規模修繕工事が完了いたしました。
- 9月から始まりました大規模修繕工事ですが、工事期間中はご不便、ご迷惑をお掛けいたしましたが、皆様のご協力のおかげをもちまして無事故で終えることが出来ました。ありがとうございました。
- 2.2023年12月07日
- ルーフバルコニー防水工事中。
- 今週で足場の解体がほぼ終わり、足場が建っていて作業のできなかったルーフバルコニーの防水工事を行っています。防水が終わりますと床シートを貼って完了となります。最近になり雨の降る日が多くなり進み具合が心配ですが今しばらくご協力の程よろしくお願いいたします。
- 3.2023年11月27日

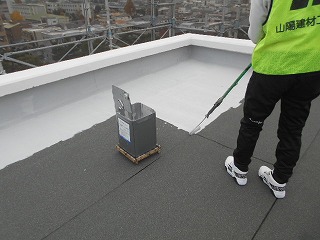

- 屋上防水工事中。
- まもなく12月を迎えます。大規模修繕工事も終盤を迎えています。屋上の防水工事もまもなく完了いたします。先週より足場の解体が始まりました。今週半ばより共用廊下の床シート貼り工事に入ります。廊下通行の際は足元に十分ご注意ください。
- 4.2023年11月10日
- バルコニー面の工事がほぼ終わりました。
- バルコニー面の美装工事が完了し、2階ルーフバルコニーの防水工事を残しほぼ完了いたしました。現在は階段防水工事、玄関枠の塗装、屋上防水工事を進めています。今後は廊下の工事が多くなってきます。階段の通行止め等があります。ご迷惑、ご不便をおかけしますが引き続きご協力の程よろしくお願いいたします。
- 5.2023年10月27日
- 廊下の塗装を行っています。
- 皆様には廊下通行の際、ご不便をおかけしております。バルコニーでは床のシート貼り作業を行っています。残りのバルコニー内での作業は美装だけとなってきました。使用制限もあと少しでなくなりますのでもうしばらくご協力の程よろしくお願いいたします。
- 6.2023年10月13日
- 外壁塗装工事中。
- 現在、残り半分のバルコニー面外壁塗装工事中です。日中の気温が秋らしくなり作業もやりやすくなってまいりました。来週よりバルコニー内の防水工事も入ってまいります。引き続き洗濯物の規制がありますが洗濯物情報をご確認の上ご協力の程よろしくお願いいたします。
- 7.2023年10月05日
- 外壁塗装工事が始まりました。
- バルコニー面の下地補修工事、シーリング工事が完了し、バルコニー面を半分に分けて外壁塗装工事が始まりました。6日間にわたりバルコニーの使用制限があり、ご不便をおかけしております。また廊下では玄関枠廻り、PS扉枠廻りのシーリング工事を行っています。玄関出入りの際ご注意ください。
- 8.2023年9月27日

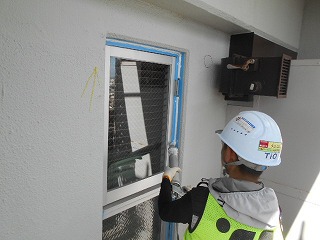

- シーリング工事中。
- 写真は、バルコニー内建具廻りシール打替えの状況です。現在、バルコニー内のシーリング工事はほぼ終わり廊下の建具廻りを進めています。玄関枠廻りも打替えますので玄関出入りの際触れないようご注意ください。引き続きご協力の程よろしくお願いいたします。
- 9.2023年9月19日
- 下地補修、シーリング工事を進めています。
- 足場の組み立ては北面を残すのみとなり、バルコニー側では下地の補修工事、シーリングの打替え工事中です。洗濯物情報でお知らせしておりますが、洗濯物を干せる時間の制限があります。ご不便をおかけしておりますがご協力の程よろしくお願いいたします。
- 10.2023年9月12日
- 西面の足場組立完了。
- 足場の組立は西面が終わり東面をくみ上げています。下地の補修班が今週より入り外壁や天井の不良箇所の調査・マーキングを行っています。明日よりマーキング箇所の補修を行いますが、騒音や振動が発生いたします。ご迷惑をお掛けしますがご協力の程よろしくお願いいたします。
- 11.2023年9月06日
- 大規模修繕工事が始まりました。
- 足場の組み立てが始まり騒音と振動でご迷惑をおかけしております。12月末までの工事となりますが。無事故無災害を目指して進めてまいります。皆様にはご不便ご迷惑をお掛けしますがご協力の程よろしくお願いいたします。
