施工実績

  • タイプ別にみる
  • ビル・学校・施設

シャルム明石 大規模修繕工事

兵庫県明石市大久保町西島816-1

1.2011年8月08日
工事完了のお知らせ
工事も本日をもって無事完了いたしました。先日、行いました最終確認検査の手直しも全て完了し、来る8月17日(水)に手直しの確認を行うばかりとなりました。
この度の工事に対し、多大なるご理解,ご協力を賜り、誠にありがとうございました。深く御礼申し上げます。
2.2011年7月29日
最終確認検査実施
本日、最終の確認検査を実施いたしました。
手直し事項につきましては、明日より着手し8/6(土)には、完了したいと考えております。
あともうしばらくかかりますが、何卒ご容赦のほどよろしくお願いいたします。
3.2011年7月25日
足場解体完了
本日、全ての足場解体を完了いたしました。
ご入居者様におかれましては、長きにわたりご協力いただきありがとうございました。
工事は今週完了予定です。
4.2011年7月22日
外構廻り塗装工事
現在、駐輪場の塗装工事を行っております。
塗装工事も間もなく終了予定です。
ご入居者の皆様、今しばらくお待ちください。
5.2011年7月16日
外構廻り塗装工事開始

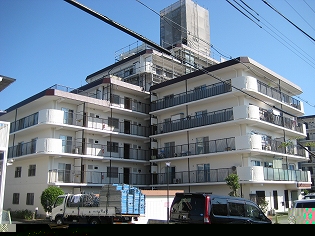

本日より、外構廻りの塗装工事に着手いたしました。
写真は電気室の外壁の塗装工事の完了写真です。
これだけ晴天だと、塗料の乾きも早く、作業もはかどります。
竣工まであともう少しです。あとしばらくご協力の程、お願いいたします。
6.2011年7月16日
5工区足場解体完了
5工区の足場解体を完了いたしました。
5工区のご入居者の皆様、ご協力ありがとうございました。
4~5工区の共用廊下の足場がまだ残っておりますが、来週の
7/21~7/23にて解体予定です。
7.2011年7月15日
5工区足場解体開始
本日より、5工区の足場解体を開始いたしました。
5工区のご入居者の皆様、長らくお待たせいたしました。
今週いっぱいで、解体完了予定です。
8.2011年7月14日
5工区足場解体前検査
本日、設計事務所の正垣先生による5工区の足場解体前検査を受けました。
手直し事項に関しましては、お客様のアンケートのご指摘と共に早急に行う予定です。
9.2011年7月13日
4工区共用廊下アルミ手摺塗装
現在、最終の共用廊下アルミ手摺の塗装を施工中です。
共用廊下に関しましては、今週末にほぼ完了予定で、来週には手直しを行い、最終の足場解体に移行する予定です。
10.2011年7月11日
共用廊下壁塗装状況
先日から共用廊下の塗装工事を行っております。
通行されにくいかと思いますが、しばらくご協力の程、宜しくお願いいたします。
写真は、上塗りの1回目を行っている状況です。
11.2011年7月09日
共用廊下アルミ手摺塗装状況
只今、8階から順番に共用廊下壁及びアルミ手摺の塗装を行っております。ご入居者様におかれましては、通行の際、衣服等にペンキが付着しないよう十分に注意くださいますようお願いいたします。
12.2011年7月05日
5工区塗装作業
本日、ようやく天気もよくなり塗装工事をどんどん進めることができました。塗装工の出面も17名となり雨で遅れた工程を何とか取り戻すべく、努力しております。
写真は外壁妻壁のマスチックローラーによるパターンの塗布状況です。明日より上塗りの1回目を続けて行う予定です。
13.2011年7月03日
東側駐車場フェンス復旧工事完了
本日、東側駐車場のフェンス復旧工事が完了いたしました。
駐車場ご利用のお客様にはご協力いただきまして厚く御礼申し上げます。通常どおり駐車していただいて結構です。
14.2011年7月02日
東側駐車場フェンス復旧工事
先日より行っておりました東側駐車場のフェンス復旧工事ですが、本日よりいよいよフェンスを張りだしました。
もうしばらくお待ちください。
15.2011年6月30日
3工区足場解体作業
本日、3工区の足場解体作業が完了しました。
3工区のご入居者の皆様、長らくご協力ありがとうございました。
16.2011年6月29日
東側駐車場メッシュフェンス支柱塗装
東側駐車場のメッシュフェンス支柱の塗装を行いました。
今週中にメッシュフェンスの復旧予定です。
17.2011年6月27日
3工区共用廊下壁面塗装
本日、共用廊下壁面の塗装を行いました。
明日、駄目仕舞を行って、6/29(水)より外部足場の解体を行う予定です。足場解体までもう少しご辛抱ください。
18.2011年6月26日
EVホール壁塗装
本日、EVホールの壁の塗装を行いました。
各階とも、養生を取るまで、もうしばらくお待ちください。
19.2011年6月24日
3工区足場解体前検査
本日、設計事務所の正垣先生・山口先生による3工区の足場解体前検査を受けました。ご指摘については、速やかに是正を行い6/27(月)からの足場解体に支障のない様にいたします。
20.2011年6月24日
バルコニー床防水補修
本日、バルコニー床の防水補修工事の上塗りを行いました。
バルコニーに出るのに今しばらくお待ちください。
21.2011年6月21日
共用廊下塗装中
只今、3工区の南側の共用廊下を塗装しております。
通行の際には、塗料がつかないよう注意のほど、お願いいたします。
22.2011年6月15日
2工区の足場解体完了
本日、2工区の足場の解体が完了いたしまた。
長らくのご協力ありがとうございました。
現在、3工区を塗装中でありますが、引き続き工事完了次第、3工区も解体に着手いたします。
23.2011年6月13日
高架水槽点検歩廊の確認
本日、設計事務所の正垣先生に点検歩廊の取替工事の確認をしていただきました。
最終、塗装を行い完了となります。
24.2011年6月10日
3工区塗装工事上塗り状況
本日、3工区の上塗り塗装の1回目を行いました。途中、雨天となった為、上部にシート養生を行い、雨がかかるのを防ぎました。梅雨明けが待ちどうしい!!
25.2011年6月10日
2工区完了検査実施
本日、設計事務所の正垣先生による2工区の完了検査を実施いたしました。タッチアップ等の若干の手直しがありましたが、6/13(月)までに完了し、足場解体へと移行する予定です。
尚、足場解体は6/13(月)のシート解体から開始いたします。
26.2011年6月07日
EVホール内天井塗装
本日、昼から雨という天気予報でしたので、急遽ではありましたが、EVホールの天井の塗装工事を行いました。
ただ、予想に反して最終まで雨が降らず、外部をやればよかったと後悔しております。天気に振り回される毎日です・・・^^;
27.2011年6月07日
外構廻り高圧洗浄作業
外構廻りの高圧洗浄作業を行いました。
今後、塗装工事に移行していきます。
まずは、本体の塗装を終えてからになります。
28.2011年6月03日
2工区アルミ手摺塗装
2工区では、只今、アルミ手摺の塗装工事を行っております。
先日、錆止塗装を完了しておりまして、本日より上塗りに掛っております。今日は、上塗りの1回目を施工しました。明日、2回目を行い、塗装工事が完了となります。引き続き、バルコニー床の防水補修工事を来週より行う予定です。
29.2011年6月03日
1工区足場解体完了しました。
本日、1工区の足場の解体が完了しました。
居住者の皆様には、長らくご不便をお掛けしました。
引き続き2工区の足場解体を行うべく、現在2工区の追い込みにかかっております。2工区の居住者の皆様、もうしばらくお待ちください。
30.2011年6月01日
1工区の足場解体
本日より、1工区の足場解体を開始いたしました。
まずは、解体の段取としてシートの撤去と水平落下養生の撤去等を行いました。明日よりレッカーを入れて本格的に解体していきます。長らくご協力ありがとうございました。
31.2011年5月31日
職長のご紹介
バルコニーの防水補修工事の職長をご紹介します。
石崎職長です。
ご入居者の皆様、宜しくお願いいたします。
32.2011年5月31日
1工区最終美装
昨日から1工区最終美装を行っております。
明日、6/1よりいよいよ1工区の足場解体となります。
1工区のご入居者の皆様、長らくご協力ありがとうございました。
33.2011年5月26日
1工区塗装工事他足場解体前検査
本日、設計事務所の正垣先生,山口先生による足場解体前検査を受けました。多少の指摘事項がありましたが、解体までに手直しを完了いたします。
尚、足場解体は雨天にもよりますが、1工区に関しては6月1日からの予定です。1工区の居住者様、長らくお待たせいたしました^^;
34.2011年5月18日
4,5工区下地調査の確認
本日、設計事務所の正垣先生に4,5工区の下地の確認を行っていただきました。
順次補修作業を進めていきます。
35.2011年5月16日
アルミ手摺上塗り作業
1工区の1~4階のアルミ手摺の上塗り作業を行いました。
本日は、1回目の塗装です。明日、2回目を行い、駄目仕舞をすれば、塗装工事は完了の予定です。
36.2011年5月16日
1工区バルコニー床防水補修工事
1工区のバルコニー床の防水補修工事を開始しました。
本日は、作業に先がげて床のケレン作業を主におこないました。いよいよ、バルコニー側の最終工程に入っております。
37.2011年5月16日
2工区高圧洗浄作業
本日、2工区の高圧洗浄作業を行いました。
5/18(水)より2工区の塗装工事を開始いたします。
暫く、窓が開けられませんがご協力お願いいたします。
38.2011年5月11日
雨・・・
今日も雨により塗装工事が中止となりました。
本日で、塗装工事を開始してから17日目となりますが、その内作業ができたのが10日だけという散々な結果となっております。現場は、風には何とか勝てても雨には負け続けてます。
工程については、協力会社とも話をして、只今増員を検討中です。
39.2011年5月11日
4,5工区下地調査
現在、4,5工区下地調査を行っております。
1~3工区同様に、不良部の処理を行ってから、次工程の塗装工事に移行していきます。
40.2011年5月06日
3工区下地の状況確認
本日、監理をしておられます設計事務所の正垣先生に3工区の下地の状況を確認していただきました。引き続いて作業を進めていく予定です。
41.2011年4月30日
外壁塗装工事
現在、1工区の外壁塗装工事を行っております。
明日5月1日から5月5日まで全休日となりますので、続きは連休明けの5月6日からとなりますので、よろしくお願いします。
42.2011年4月21日
1工区高圧洗浄
本日、1工区の高圧洗浄を行いました。塗装前の下地に付着している埃・排気ガス等による汚れ等を、高圧洗浄機にて洗い流しました。明日より窓の養生を行い、塗装工事に移ります。
43.2011年4月20日
バルコニーアルミ手摺のケレン作業
バルコニーのアルミ手摺のケレン作業を行っております。
経年劣化により表面に発生しております白化物(水酸化アルミニウムと思われます)の除去を丁寧に行ってから、次工程の錆止塗装に移行します。
44.2011年4月20日
2工区下地調査の確認
本日、監理をしておられる設計事務所の正垣先生に2工区下地調査の確認と1工区の補修状況の確認をしていただきました。順次、工程に沿って、工事を進めてまいります。
45.2011年4月20日
職長ご紹介
塗装工事の職長を紹介します。
辻本職長です。
ご入居者の皆様、よろしくお願いします。
46.2011年4月19日
2工区下地補修工事
本日より、2工区の下地補修工事にかかりました。
写真は、バルコニー軒天井部のコンクリートの「浮き」を除去している状況です。このあと、露出している鉄筋に錆止めの処理をおこない、専用の補修材で埋めていきます。
47.2011年4月19日
既設コーキング撤去
バルコニーに取り付いている化粧柱のジョイント部のコーキング撤去を行いました。
明日より、新しくコーキングを充填して仕上げていきます。
48.2011年4月15日
アルミ手摺足元のコーキング
本日より、アルミ手摺の足元のコーキング工事に着手しました。この工事により、アルミ手摺足元からバルコニー床のコンクリートへの水の進入を防ぎ、コンクリート劣化の進行をくい止めます。
49.2011年4月15日
職長ご紹介
コーキング工事の職長をご紹介します。
藪本職長です。
ご入居者の皆様、よろしくお願いいたします。
50.2011年4月15日
下地補修状況
現在、1工区の下地補修工事を順次進めております。
写真は、塗膜の浮きを除去したあと、補修材にて補修をした状況です。この後、乾燥を待って旧塗膜のパターンを復旧し、塗装工事へと移行していきます。
51.2011年4月13日
下地補修工事に着手しました
本日より、下地補修工事に着手しました。
写真は、バルコニーの鼻先部の塗膜の浮を除去したところです。現在、8階より下の階に向かって順次、不良部の除去を進めております。洗濯物が干せない日々が続きますが、何卒、ご協力の程、お願いいたします。
52.2011年4月13日
職長ご紹介
下地補修工事の職長を紹介します。
西 職長です。
ご入居者の皆様、よろしくお願いします。
53.2011年4月13日
3工区足場組立中
引き続き足場の組立を行っております。
いよいよ、本日より共用廊下側の組立に入りました。
明日から、レッカーを入れてせりあげます。
54.2011年4月12日
1工区下地調査の確認
本日、当工事の監理をされております、設計事務所の正垣先生に躯体下地調査の確認をしていただきました。明日より補修工事を進めていく予定です。
55.2011年4月12日
職長ご紹介
足場工事の職長を紹介いたします。
田中職長です。
ご入居者の皆様、よろしくお願いします。
56.2011年4月12日
足場架設状況
只今、3工区の足場を仮設中です。
いよいよ、共用廊下側の足場にかかっていきます。
57.2011年4月09日
足場組立中
現在、東側バルコニー面の足場を組み立てております。
工事完了まで、しばらく鬱陶しい日々が続きますが、何卒ご協力の程お願いいたします。
