ワコーレグランシティ須磨東屋上防水改修工事
神戸市須磨区

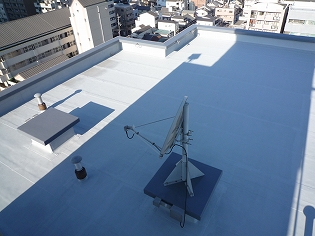

- 1.2012年1月10日
- 防水工事完成
- 防水工事全ての作業が完了しました。
防水保証は10年間です。1月11日から保証開始となります。
これから10年間、長いお付き合いが始まります。
ご閲覧有難うございました。
- 2.2012年1月06日

- タイル面浸透型吸水防止剤塗布
- タイル面から雨水が浸透し、漏水する場合が有ります。
タイル目地部分に危険が潜んでいます。
目地部分の浸透を遮断して建物を守ります。
- 3.2011年12月28日

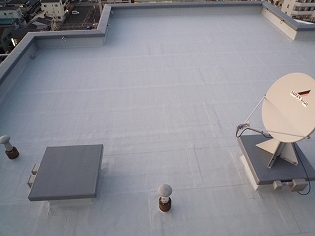

- 防水工事完了しました。
- アスファルトシート防水と、ウレタン塗膜防水工事が終了しました。
次は外壁タイル面に浸透型吸水防止の塗布作業を行ないます。
- 4.2011年12月26日

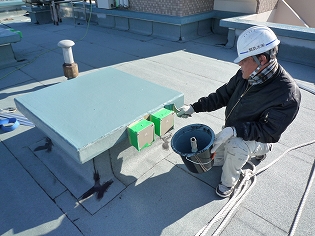

- ウレタン防水施工中
- 本体防水以外の部位はウレタン塗膜防水を行ないます。
ウレタン塗膜防水は、液状のウレタンゴムを塗布して防水層を形成する防水システムです。
ウレタン主剤と硬化剤の液体を練り混ぜて、化学反応で硬化してウレタン防水皮膜となりその上を歩行する事が出来ます。
液体ですのでシート防水では納まらない複雑な部位に適しています。
写真は電気配線用ハト小屋をウレタン施工しているところです。
- 5.2011年12月24日

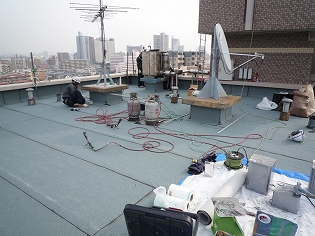

- アスファルトシート防水施工中
- 今回採用した防水工法は、改質アスファルトシート防水トーチ工法です。
既存のアスファルト防水層はそのままで、その上にバーナーで炙って張りつける工法です。
既存防水はそのままですので、施工中急な雨が降っても生活している室内に水をもらす事はありません。
廃材も少なく経済的です。
アスファルト防水が完了しますと、次はウレタン防水を施工していきます。
- 6.2011年12月19日

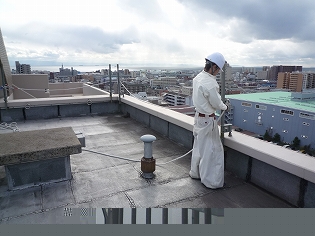

- 高圧洗浄中
- 10数年間汚れた旧防水層を高圧洗浄機で汚れを洗い流していきます。
下地を奇麗にしてから、プライマー等工程を重ねていきます。
- 7.2011年12月16日
- 作業現場の仮設工事中
- 屋上は手摺が無い大変危険な場所です。
作業中、落下しない様に仮の手摺を設置しています。
写真は、スタンションに親綱を設置している所です。
この親綱に安全帯を掛けて、万が一人間が落下しても途中で止まる設備です。
- 8.2011年12月14日
- 着工しました。
- 工事内容でまず最初に行なうのが仮設工事です。
資材を荷上げするのにエレベーターを使用します。
居住者様の大切な財産をキズ付けない様、養生しました。
