ジャヴァグループ本社ビル エレベーターホール改修工事

神戸市中央区

1.2013年4月20日
足場解体作業を行いました。
3ヵ月近く続いた工事も残り数日となり、外壁等の工事が全て終了しましたので、足場を解体致しました。

明日は床面洗浄を行いまして、足場絡みの残工事を行うと工事も竣工を迎えますので、ご協力の程宜しくお願いいたします。
2.2013年4月16日
ダウンライト取替え完了いたしました。
トップライトが設置されるまでは雨風等の影響も考えられましたので、ライトの取替えができませんでしたが、ようやく取替え作業を行えることができました。

ジャヴァグループ関係者の方々やお越しになるお客様には狭く薄暗い通路を通って頂きまして、大変感謝いたしております。

足場がなくなりましたら再び点灯させていただきますので、もうしばらくのご協力を宜しくお願いいたします。
3.2013年4月14日
トップライトの取付けが完了いたしました。
既設ガラスを撤去し、EVホールの工事が始まってから丸2ヵ月以上もガラスの無い状態が続きましたが、ようやく新設ガラスを取付ける事が出来ました。

新設ガラスは既存の網入りガラスとは異なりますが、合せガラスで強化している上、4m以上の1枚のガラスを使用したことで、漏水の原因となる箇所を極力減しております。また、下からの景色も違って見えるのではないでしょうか。

歩道へのレッカー搬入・ガラスの取付け等、職人方の協力の元、何事もなく無事に終えることが出来ましたが、足場解体までの残り1週間も気を抜くことなく作業を行いますので、もうしばらくのご協力を宜しくお願い申し上げます。
4.2013年3月27日
シャフト周りスポットライト取替え
本日シャフト周りスポットライトの取替えを行いました。

照明を白熱灯からLEDに取替え、照明取付器具を
上向きの角度から斜めからの角度に替えたことにより、
シャフトへの光が以前より高い位置まで届き明るくなりました。

あともう少し工事が続きご不便をお掛け致しますが、
宜しくお願い致します。

5.2013年3月23日
エレベーターシャフト目地撤去
本日よりエレベーターのシャフト目地の撤去を行います。
目地撤去後、ケレン・清掃を行います。
その後、シーリングの打ち替えを行ってまいります。
6.2013年3月22日
外壁タイル伸縮目地シーリング打ち替え
外壁のタイル伸縮目地のシーリング打ち替え終了致しました。

外壁タイルを下地より張り替えたので墨出しから新たに伸縮目地の
打ち替えを行いました。
7.2013年3月20日
外壁タイル張り

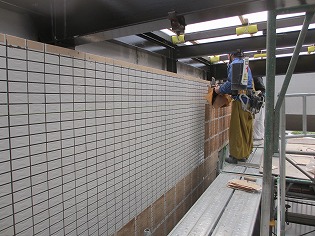

3/17(日)から外壁タイル張りを行っていましたが、
本日外壁タイル張り終了致しました。

当初はタイルの浮き部分のみの張り替えを想定しておりましたが、調査後に下地から浮いている事が判明し、下地の形成から墨出しなどの工程を経て,無事タイルを張ることができました。

これからはタイルの目地シーリングの打ち替えなどを
行ってまいりますのでよろしくお願い致します。
8.2013年3月15日
鉄骨塗装工事を行いました。
タイル工事に先駆け、鉄骨の塗装工事を行いました。既設塗装が著しく剥がれていた為、全面ケレン・清掃を徹底し、鉄部への付着性が優れたエポマリンGXというさび止め材を使用後、上塗りをかけて仕上げました。
9.2013年3月06日
左官作業完了致しました。
外壁下地の左官作業が終わり、目地部にシーリング材を打設しました。週末にはタイル割の墨出しをし、来週よりタイルを復旧していきます。
10.2013年2月25日
外壁下地左官作業を開始致しました。
本日よりタイル及び下地を斫った部分の復旧作業をしていきます。モルタルの厚みをつけなければならないので、何度も塗り重ねて仕上げていきます。その際、飛散等に気を配りながら作業を進めていきます。復旧後、タイル貼り作業に移っていきます。
11.2013年2月22日
躯体目地部にシーリング材を打設しています。
エポキシ樹脂注入と並行して、躯体目地部分にシーリング材を打設致しました。この上から再び下地を形成し、タイル工事へと移っていきます。
12.2013年2月19日
躯体ひび割れ部エポキシ樹脂注入工法を開始致しました。
タイルの斫り工事が終了しましたので、躯体に発生している0.3mm以上のひび割れ部分にエポキシ樹脂を低圧で注入していきます。剥離シールやざがね部分に隙間があると、ひびの中に樹脂が十分に行き届かない原因となりますので、シールも5mm以上厚みを付けて慎重に作業を進めていきます。
13.2013年2月17日
既設タイル撤去工事開始致しました。
既設タイルの浮部分及び下地からの浮部分も激しかった為、ほぼ全面撤去致します。作業中は騒音・粉塵が多く出ますのでガラス等の養生及び第三者の安全確保を徹底致します。
14.2013年2月04日
落下防止養生開始致しました。
本日より通路の天井部分の落下養生開始致しました。
EV前通路での作業を行っております。
お客様の通行の際、作業の中断及び警備員の配置等、安全に配慮しております。
ご迷惑をおかけ致しますが、よろしくお願い致します。
15.2013年2月04日
外壁補修箇所調査開始致しました。
本日より外壁補修箇所調査開始致しました。
タイルの割れや浮き部分及びその他補修の必要な部分の調査中です。見落としの無いように作業を行ってまいります。
よろしくお願い致します。
16.2013年2月03日
仮設足場組立完了致しました!
本日仮設足場組立完了致しました。
足場の組立作業は終わりましたが通路の天井部分の落下養生が明日以降の作業になります。
よろしくお願い致します。
17.2013年2月02日
仮設足場組立作業開始!
仮設足場の組立作業が始まりました。
本日より仮設足場の組立作業を開始致します。
安全を第一に作業を行ってまいります。
よろしくお願い致します。
18.2013年2月01日
床養生作業開始いたしました。
床養生作業開始いたしました。
2月2日から仮設足場組立を開始いたします。
これから本格的に工事が始まります。
よろしくお願いいたします。
19.2013年1月28日
1月30日着工致します。
 1月30日から床及び壁に汚れが付着しないように仮設養生作業を行います。
 その後、2月2日から本格的に仮設足場組立作業を行い、正面玄関内の補修作業を行います。
 ご迷惑をおかけしないよう工事を行っていきますので、よろしくお願い致します。
